- Penyampaian dari UP Kendari:
- 1. Percepatan operasi unit masih on schedule, yaitu tanggal 15 Agustus 2025

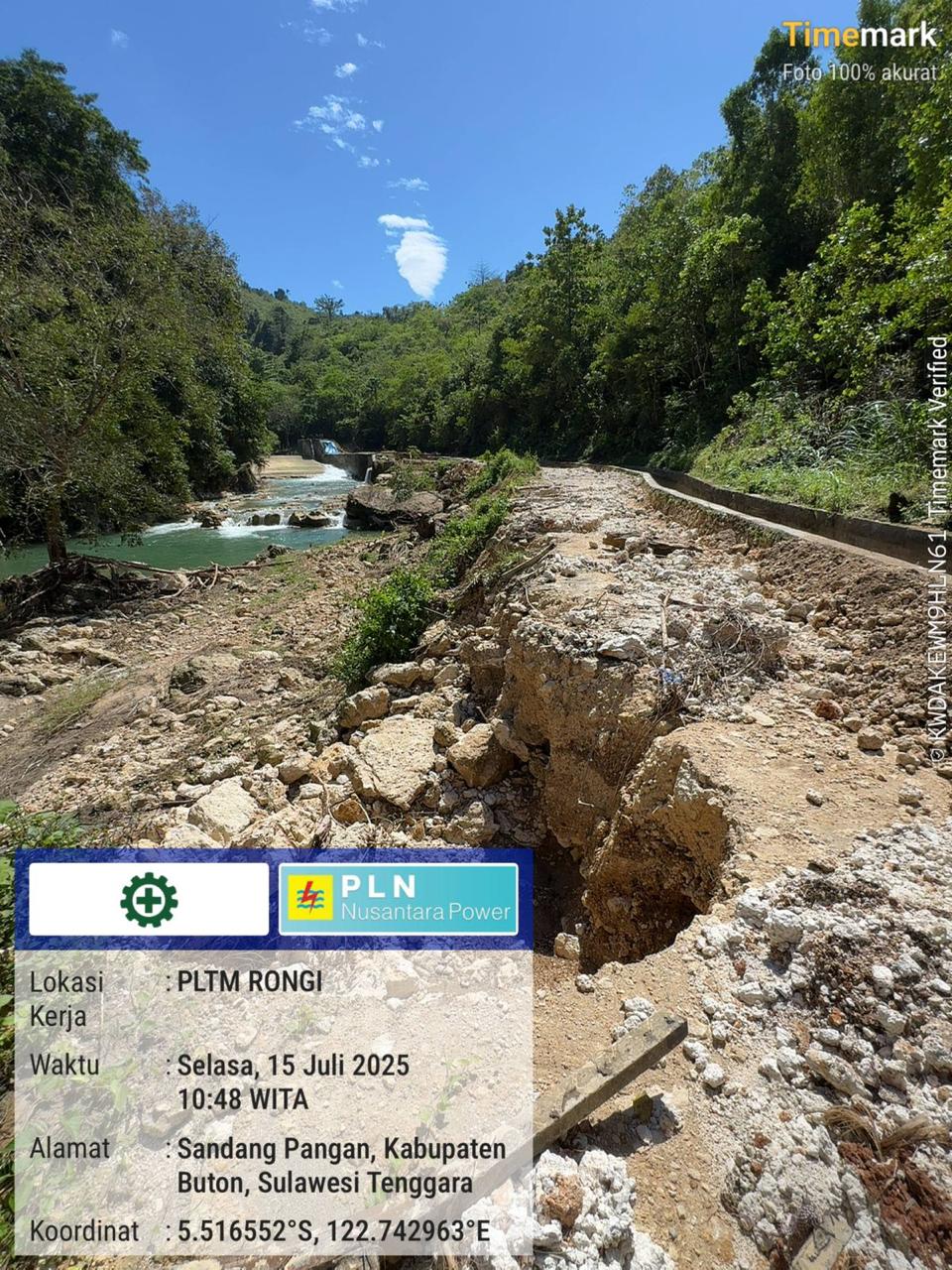

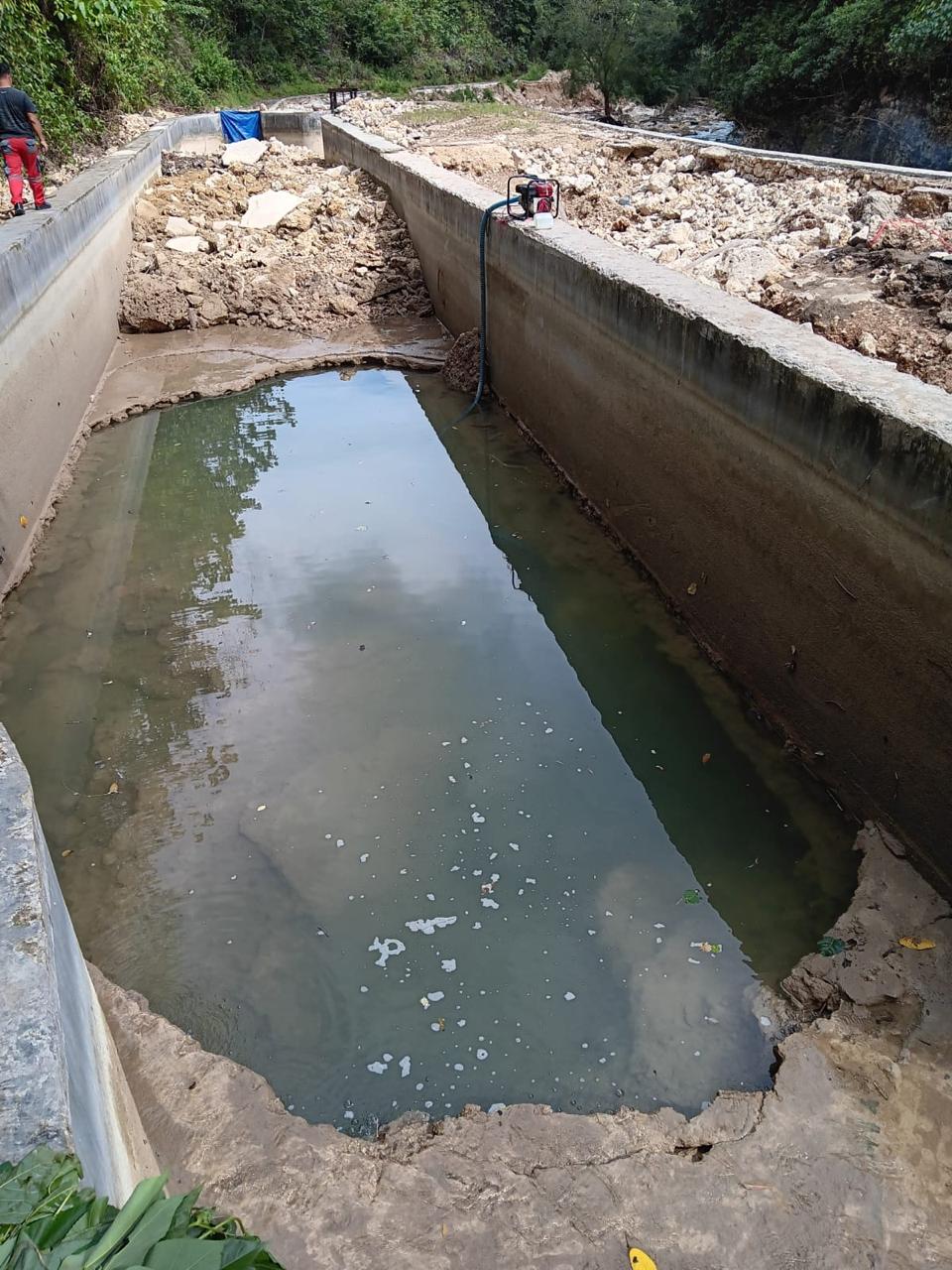

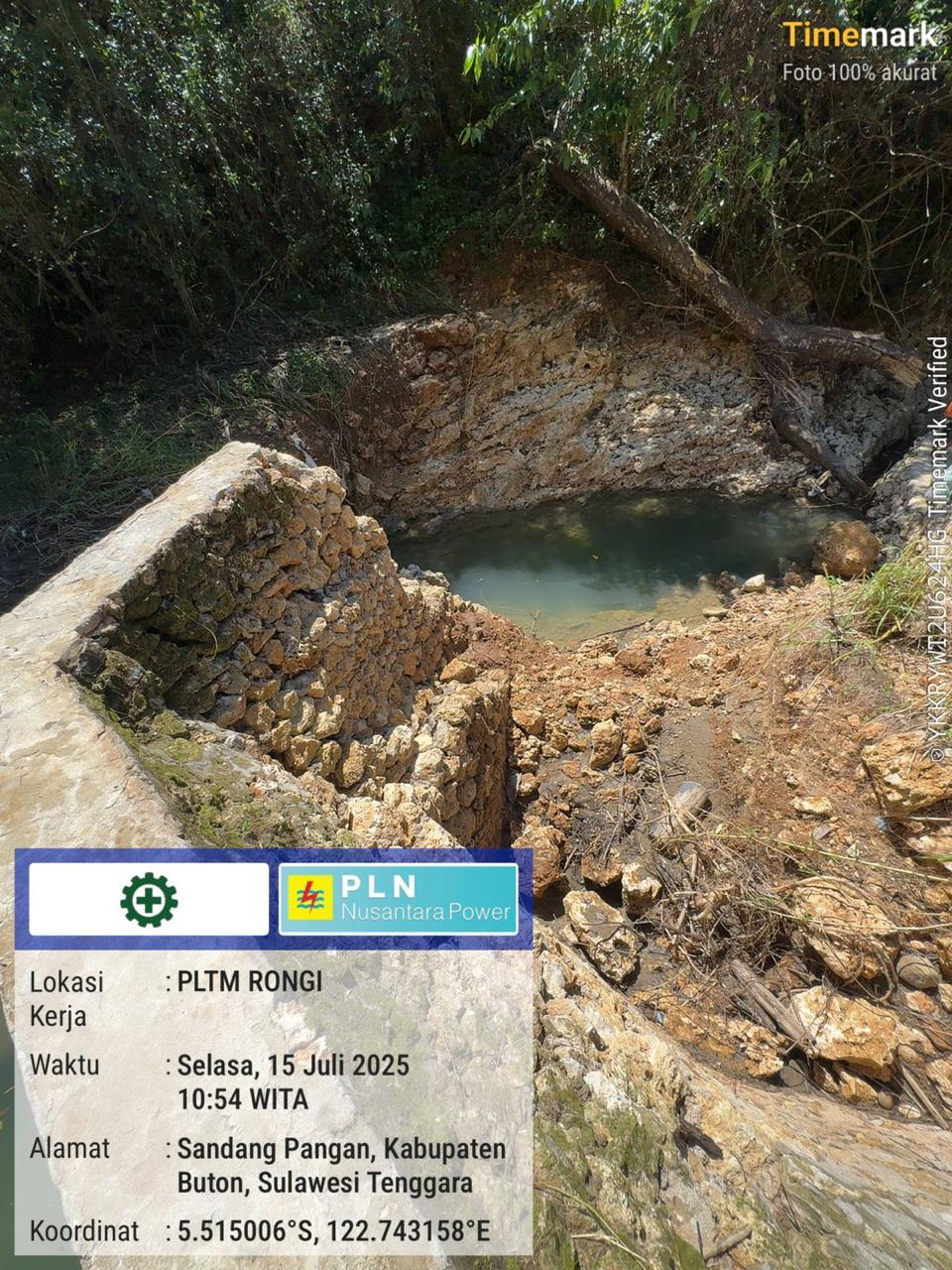

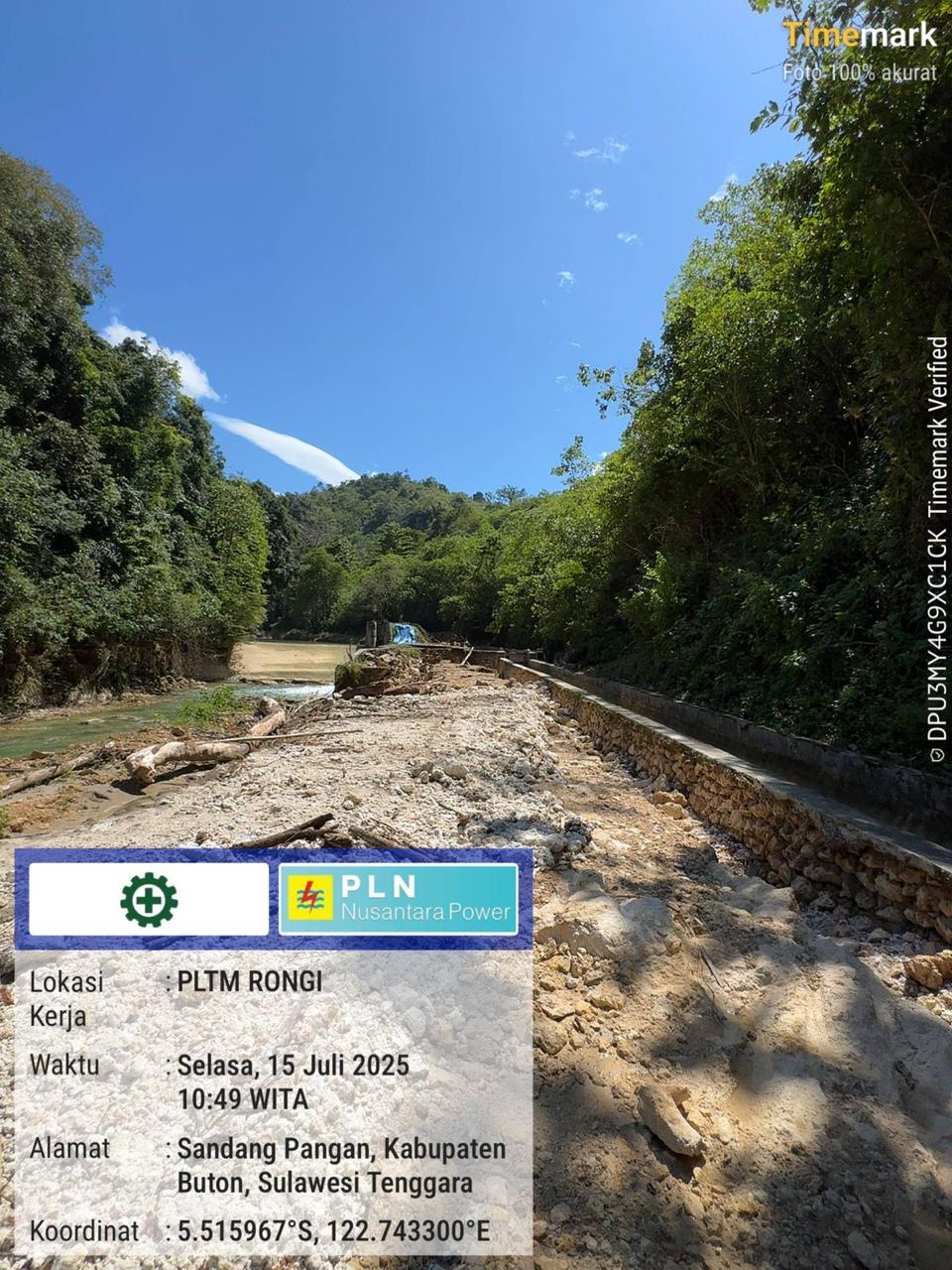

- 2. Saat ini on progress dilakukan percepatan perbaikan jalan akses dan sandtrap
- 3. Rencana operasi masih sesuai schedule pada 15 Agustus 2025
- 4. Akan dilaksanakan pemeliharaan Annual Inspection (AI) paralel dilakukan perbaikan
- 5. Scope pekerjaan terbagi menjadi untuk kebutuhan percepatan pengoperasian dan kebutuhan penguatan konstruksi
- 6. Gambar dan BOQ kebutuhan pemulihan sarana pembangkit PLTM Rongi pasca banjir telah selesai
- Penyampaian dari OM5:
- 1. Agar dilakukan prioritisasi scope pekerjaan untuk mempercepat operasional unit
- 2. Untuk kebutuhan pemulihan, agar dilakukan pengoptimalan anggaran operasi UP Kendari terlebih dahulu, mengingat penyerapan masih rendah
- 3. Untuk status Emergency secara agggaran di masukan dalam kode 23
- 4. Setelah scope emergency diselesaikan,
- 5. Agar mencari referensi harga pembanding Pembahasan:Prioritas penormalan :
- 1. Perbaikan jalan akses menuju DAM
- 2. Perbaikan pada dinding DAM
- 3. Perbaikan pada saluran sandtrap
- 4. Perbaikan pintu air
- 5. Perbaikan longsoran depan PH
