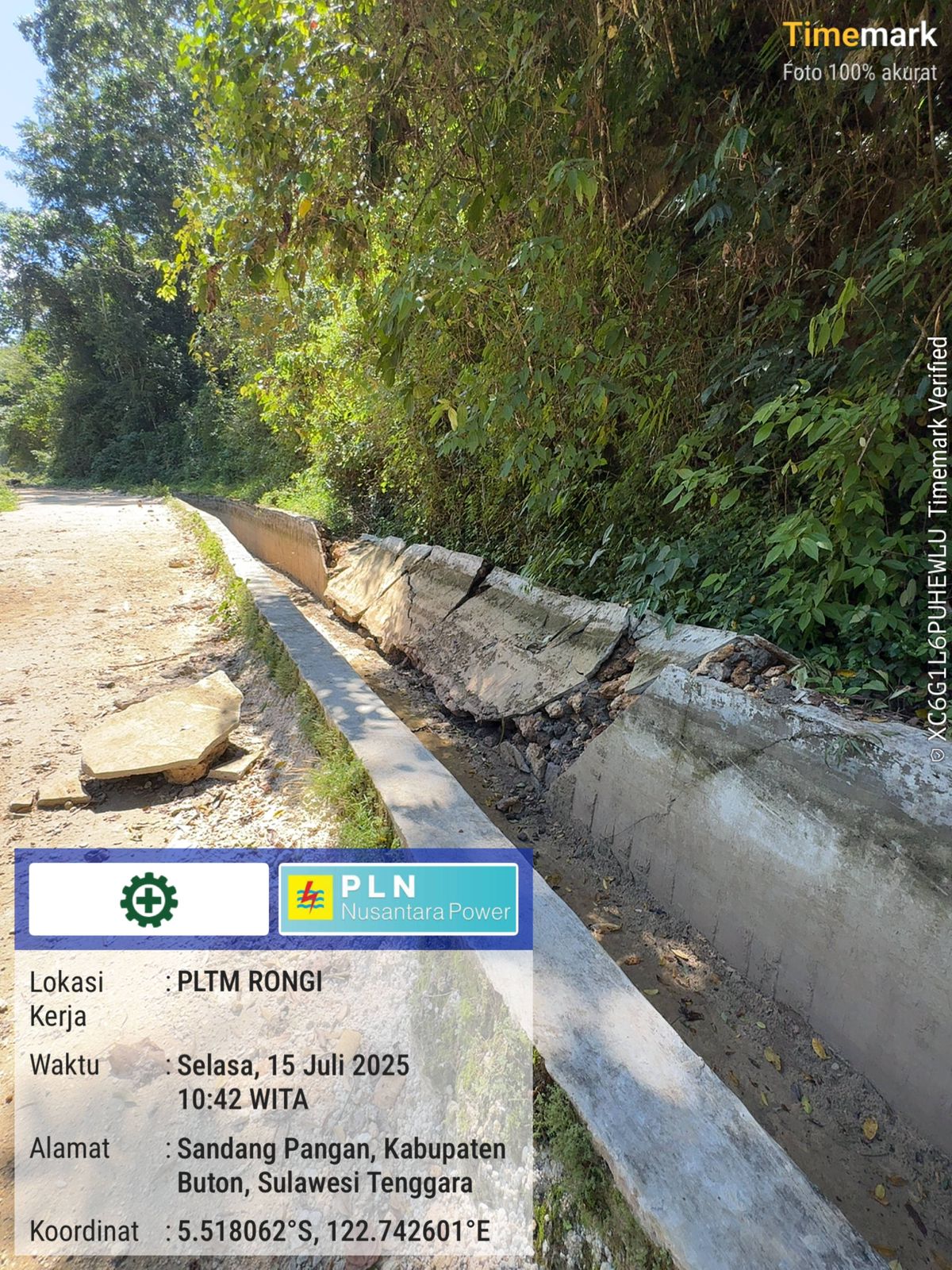

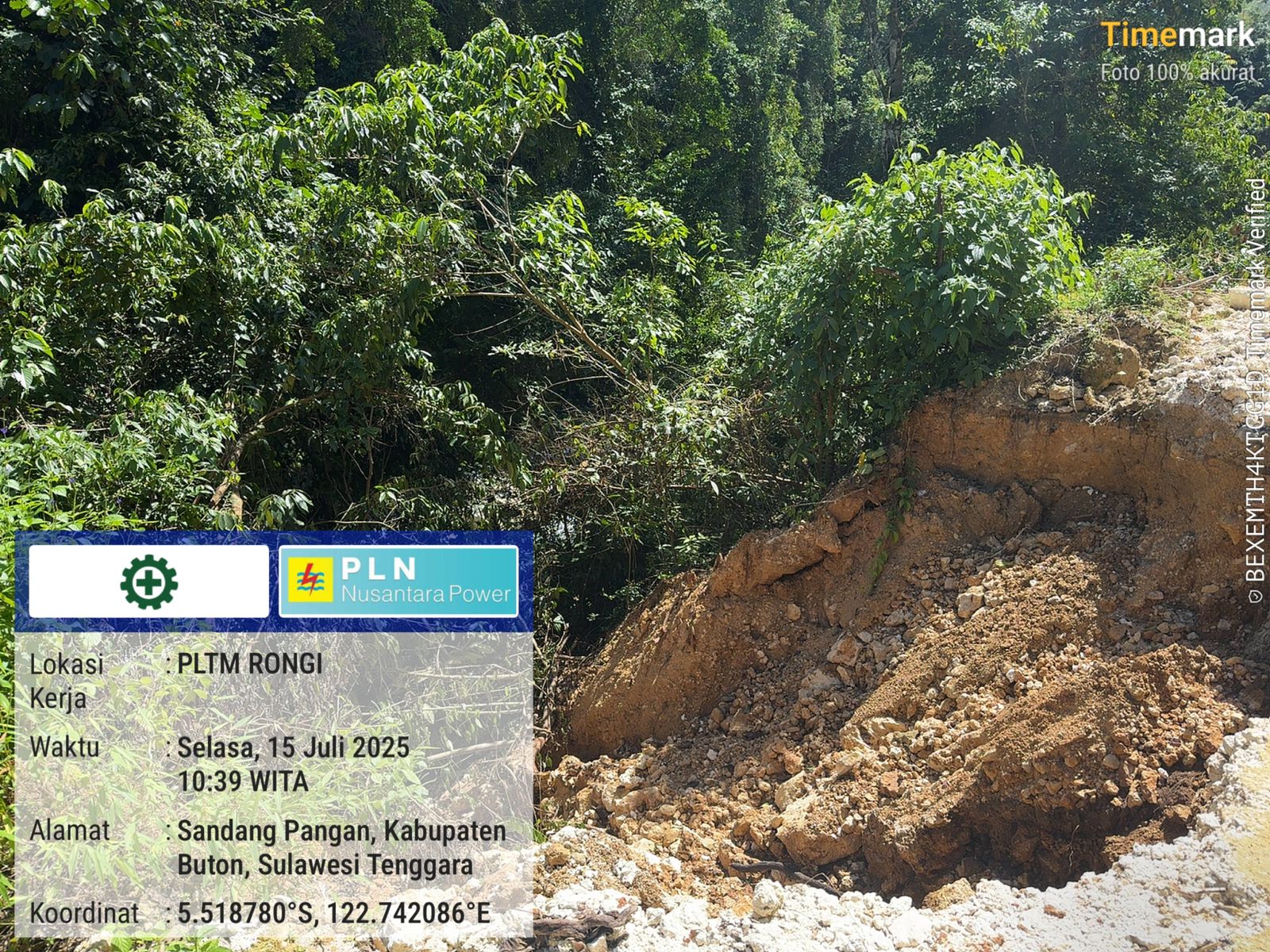

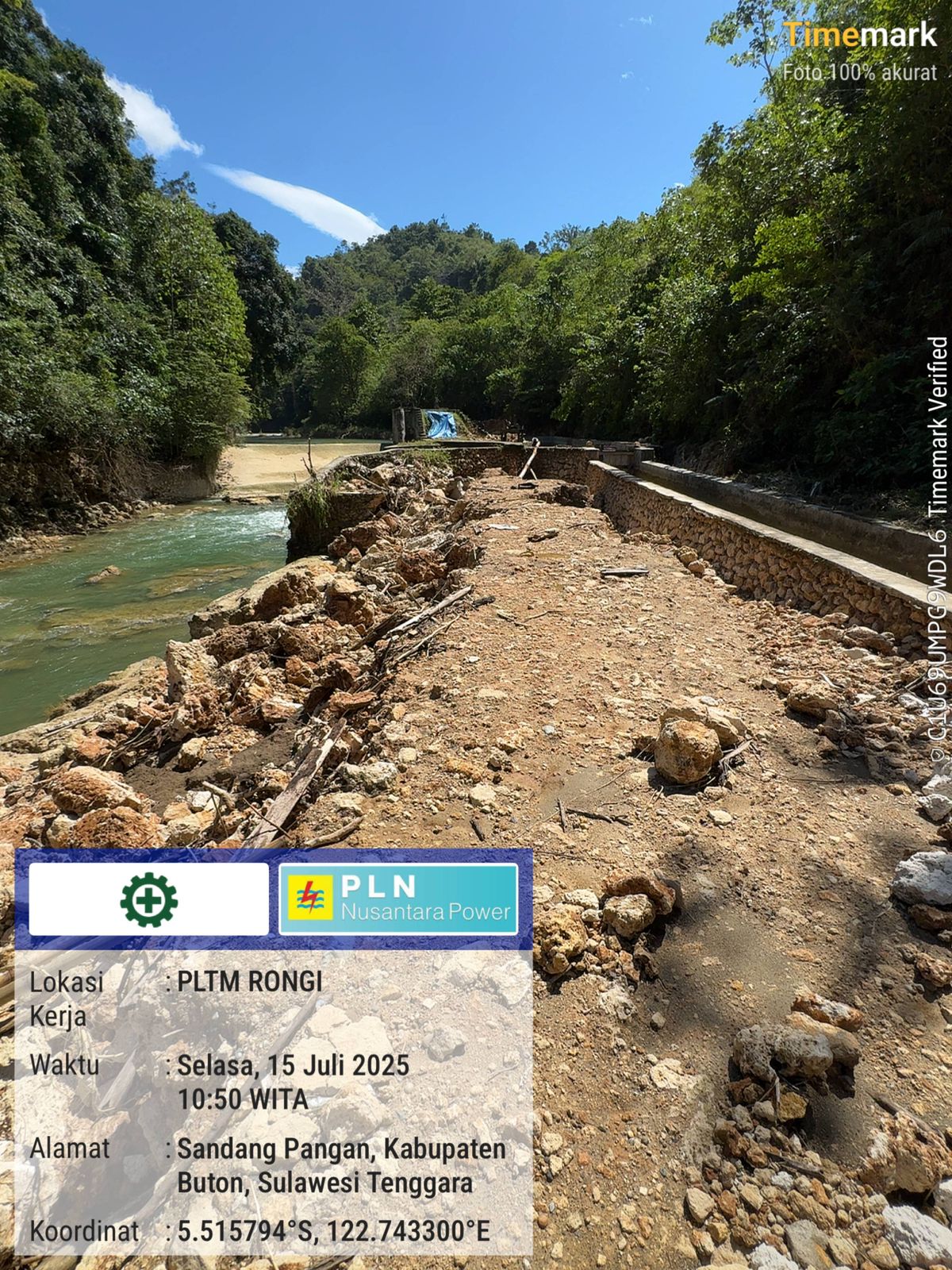

1. Telah di lakukan pengecekan kondisi sipil ( DAM dan Waterway ) Terdapat beberapa titik kerusakan yang menyebabkan unit tidak dapat beroperasi / Stop
2. Usulan scope pekerjaan di kategorikan menjadi 2 yaitu
a. Jangka Pendek ( Untuk percepatan pengoprasian Unit Pembangkit )
- Pemulihan Jalana akses inspeksi ( DAM) - Pembersihan material sisa banjir pada Sand Strap
- Perbaikan pada lantai Sand Strap - Pembenahan dinding penahan pada DAM ( Rubuh )
- Perbaikan pada waterway yang terdampak ( dinding roboh ) pararel dengan pekerjaan Rehabilitasi Water Way
b. Jangka Panjang ( Perbaikan Sarana Pembangkit yang tidak berkaitan langsung dengan pengoprasian unit )
- Pembuatan dinding penahan atau beronjong disertai penimbunan jalan akses inspeksi DAM
- Penguatan konstruksi DAM - Perbaikan batang ulit, bushing dan gear pintu air
- Perbaikan kanopi pintu air - Pemasangan instalasi sumbur tegangan menuju DAM
- Perbaikan ( Pemasangan Beronjong ) Jalan akses Utama menuju Power House
3. Percepatan Finalisasi BOQ dari seluruh scope pekerjaan
4. Untuk proses penyusunan kontrak pekerjaan yang sifatnya Emergency agan di optimalkan dari sisi evluasi dan monitoring
